Centrala pe gaze de la Iernut: Proiect în așteptare

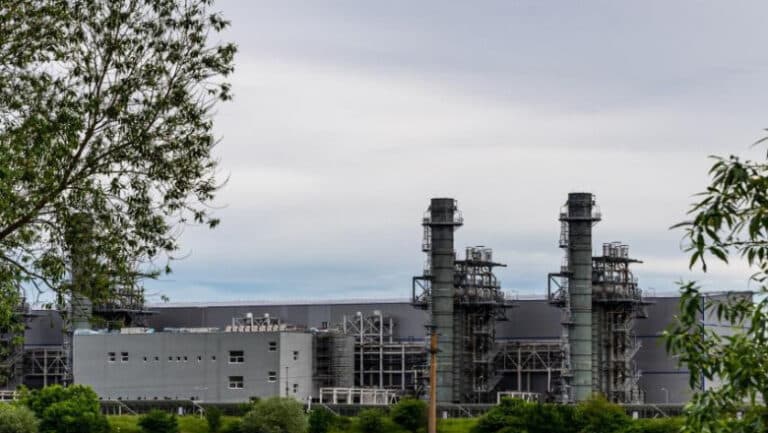

Centrala electrică pe gaze de la Iernut, o investiție de 269 de milioane de euro efectuată de Romgaz, are o capacitate de 430 MW și trebuie finalizată și pusă în funcțiune cel târziu până la 31 decembrie 2026. Proiectul, demarat în urmă cu aproape un deceniu, este realizat în proporție de aproximativ 98%, conform directorului financiar al Romgaz, Gabriela Trânbițaș, însă întârzierile sunt cauzate de rezilieri de contracte.
Modificări legislative și termene
Conform unui document transmis Bursei de Valori București, Guvernul României a adoptat Hotărârea nr. 1.164 din 30 decembrie 2025, care modifică o hotărâre din 2013 referitoare la alocarea gratuită a certificatelor de emisii pentru producătorii de energie electrică. Această modificare permite prelungirea termenelor importante pentru investițiile finanțate nerambursabil, care pot fi finalizate până la 31 decembrie 2026, iar cheltuielile aferente pot fi rambursate până la 30 iunie 2027.
Contract de finanțare prelungit
Pe 31 decembrie 2025, a fost semnat Actul Adițional nr. 12 la contractul de finanțare pentru proiectul „Ciclu combinat cu turbine pe gaz – Iernut”, prelungind astfel durata contractului până la 30 iunie 2027 și modificând graficul de realizare a investiției. Totuși, Romgaz a subliniat că data finalizării și punerii în funcțiune a centralei nu poate depăși 31 decembrie 2026.
Provocări în finalizarea proiectului
Gabriela Trânbițaș a explicat că, deși proiectul este aproape finalizat, compania întâmpină dificultăți din cauza problemelor cu constructorul. După rezilierea celui de-al doilea contract cu firma spaniolă Duro Felguera, Romgaz trebuie să identifice lucrările rămase și să organizeze noi achiziții. Finalizarea efectivă ar putea dura aproximativ nouă luni după semnarea tuturor contractelor.
Istoricul proiectului
Centrala de la Iernut a fost inițial planificată să devină operațională la începutul anului 2020. Contractul inițial a fost semnat în 2016, dar rezilierea din 2021 a dus la semnarea unui nou contract cu Duro Felguera în 2023, din cauza necesității de a utiliza softurile și documentațiile deja existente. Conform noii înțelegeri, centrala ar fi trebuit să fie finalizată până la 19 decembrie 2025, însă constructorul a anunțat în august intenția de a suspenda lucrările, provocând noi întârzieri.
Concluzie
Finalizarea centralei pe gaze de la Iernut rămâne un obiectiv critic pentru Romgaz, având implicații semnificative asupra capacității de producție de energie electrică a țării, dar și asupra respectării angajamentelor internaționale în ceea ce privește emisiile de carbon.
